Een jaar na de grote stroomstoring: hierdoor ging het compleet mis op 2 september
Een grote vuurbal, rokende hoogspanningskabels, meerdere branden en chaos op de wegen en het spoor. Een jaar geleden ontstond er een grote stroomstoring in Flevoland. De storing had ook gevolgen bij mensen thuis. Deze week blikt Omroep Flevoland terug op de stroomstoring met ooggetuigen en betrokkenen. In dit eerste deel aandacht voor wat er precies gebeurde die dag.
Het is nog vroeg in de ochtend van 2 september als medewerkers van TenneT beginnen met afrondende werkzaamheden bij een onderstation aan het Olsterpad in Dronten. Het station is opgenomen in het hoogspanningsnet tussen Lelystad en Hattem en de bouw ervan is halverwege 2021 begonnen. Zodra het station klaar is, moet het de energie van de nieuwe windturbines in de gemeente terugleveren aan het elektriciteitsnetwerk.
"Er zijn die dag drie dingen misgegaan, wat echt heel uitzonderlijk is"
De schakelaar
Er gaan op de bewuste dag in september drie dingen tegelijkertijd mis. "Wat echt heel uitzonderlijk is", vertelt Eefje van Gorp van TenneT. "Allereerst heeft er een menselijke fout plaatsgevonden." Om 15:05 uur, als de medewerkers net klaar zijn met werken, zet één van hen volgens haar ten onrechte een schakelaar om en wordt er stroom doorgeschakeld. "Normaal gesproken wordt dat stopgezet aan de andere kant van de lijn, dus dat is op het (verdeel)station in Lelystad. Daar heb je ook zo'n schakelaar, en die stopt dat dan."
Maar op de bewuste dag in september zijn er ook mensen aan het werk in het verdeelstation in Lelystad. Medewerkers waren daar juist die bewuste schakelaar aan het testen, waardoor deze buiten werking was. "Dat was fout twee", zegt Van Gorp. Gevolg: kortsluiting
Op het moment dat de aardingsschakelaar in Dronten wordt omgezet, loopt er dus stroom door de kabels van de hoogspanningsverbinding en ontstaat er een kortsluiting.
Volgens Van Gorp is er dan altijd nog een back-up, maar daar bleek een technische fout te zitten. Daardoor wordt de kortsluiting niet binnen een fractie van een seconde gestopt, zoals dat normaal gebeurt. "Dus die drie dingen samen hebben ervoor gezorgd dat de stroom niet in een halve seconde werd afgeschakeld, maar dat het ruim vier minuten duurde." Met alle gevolgen van dien. Kokende hoogspanningsdraden zakken door
De stroomkabels van de hoogspanningsverbinding lopen van Lelystad naar Dronten. Doordat de beveiliging niet werkt, stroomt er langdurig een kortsluitstroom van ongeveer 8.500 ampère door de hoogspanningskabels. Die kabels bereiken daardoor een temperatuur van 300 graden, waar 80 graden is toegestaan. Door de hitte zetten de kabels uit en zakken ze door.
"We hebben wel vaker stroomstoringen meegemaakt, maar slaphangende kabels heb ik nog nooit gezien"
Het wordt te gevaarlijk om onder de kabels door te rijden. Flevoland werd dwars door midden afgesloten. "De Noord-Zuidverbinding lag er echt helemaal uit", vertelt Ruud Walters van de Veiligheidsregio. "Die kabels lagen echt bijna op de weg op sommige plekken. Die moesten eerst veiliggesteld worden dan kunnen we het verkeer er weer veilig langs laten gaan, dus dat verkeer stond gewoon stil." Nog nooit eerder gezien
Het was een unieke gebeurtenis. "We hebben wel vaker stroomstoringen meegemaakt", zegt Walters. "Maar slaphangende kabels, dat heb ik nog niet eerder gezien. En ik loop al een aantal jaartjes mee, dus dat is heel bijzonder." Volgens de brandweerman was de gebeurtenis een complex probleem.
"De medewerkers moesten rennen om weg te komen bij het vuur"

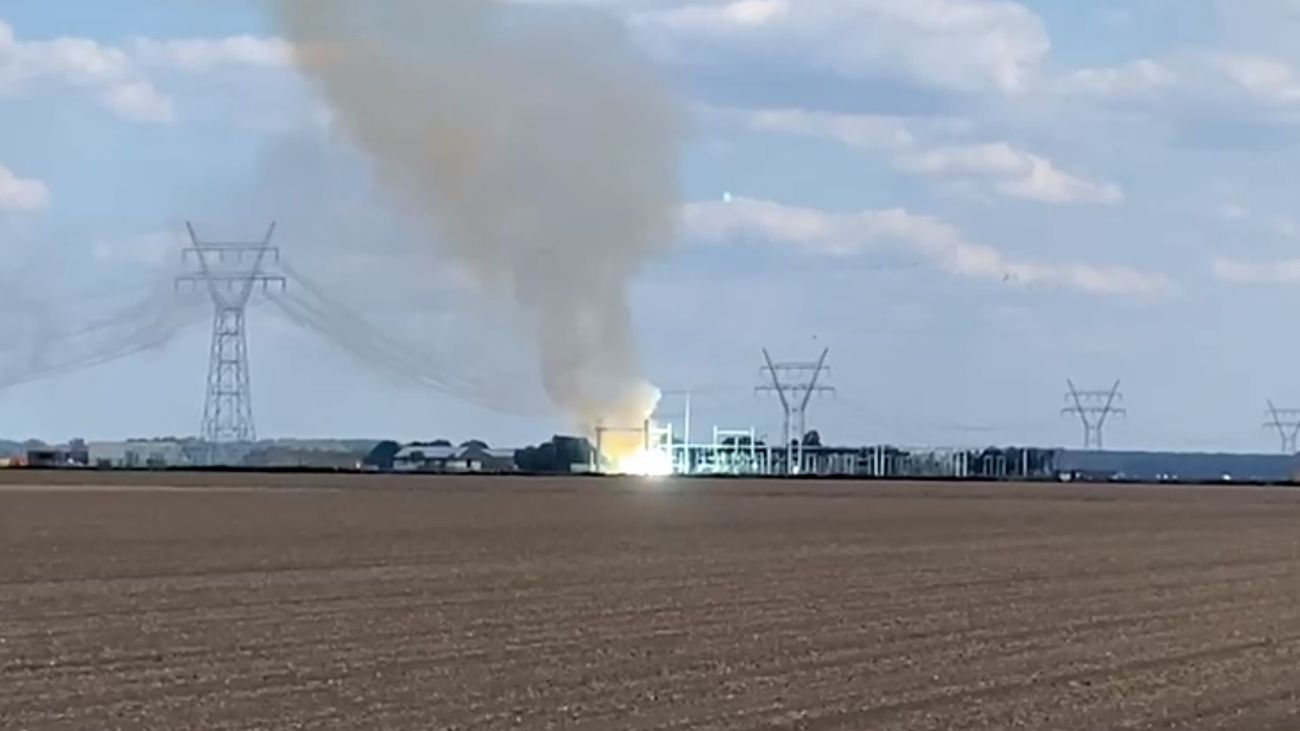

In het hoogspanningsstation in Lelystad ontstond ook brand. De medewerkers daar werden verrast door het vuur. "Die waren echt bang", vertelt Eefje van Gorp van TenneT. "Dus die moesten ook echt wel rennen om weg te komen bij het vuur. En gelukkig is dat helemaal goed gegaan. Ze zijn met de schrik vrijgekomen, maar die hebben wel echt een sprintje moeten trekken om te zorgen dat het vuur ze niet te pakken kreeg. Dus eigenlijk is het een wonder dat het is gegaan zoals het is gegaan."
Er vielen geen gewonden, maar de schade aan de hoogspanningsverbinding is groot. Door de hitte brandden de lijnen door en kwam er rook uit de lijnen. Ook brandden er delen op het onderstation in Dronten door. "Je zag wat vuur, en je zag eigenlijk helemaal tot aan Lelystad dat de lijnen rookten", vertelt Van Gorp. "Omdat er vet op die lijnen zit, en ja, door die spanning en die warmte zag je dat vet roken."
Stroom slaat over op de Hanzelijn
Maar daar bleef het niet bij. De kabels zetten door de hitte uit en kwamen zo laag te hangen, dat de vonken oversloegen op de bovenleiding van het spoor. "Alle bekabeling van de treinen heeft een hele grote stroomstoot gekregen", zegt Ruud Wolters van de brandweer. "En die werden oververhit, dus alle meterkasten, dat begon allemaal te smeulen."
Door de hete kabels in de grond, ontstonden er bermbrandjes. Ook de intercity van Zwolle naar Lelystad viel stil. De schade bleek enorm. Maandenlang konden er geen treinen over het spoor rijden. "Ja dat viel ernstig tegen natuurlijk", zegt Irma Winkenius, regiodirecteur van de NS. "We zijn een treinenbedrijf, dus je wilt niet anders dan zo snel mogelijk zorgen dat alles weer op orde is." Wie betaalt de rekening?
Daarom werden treinen omgeleid over andere spoortrajecten, en werden er bussen ingezet tussen Lelystad en Dronten. "In een gemiddelde intercity zitten ongeveer duizend mensen", zegt Winkenius. "En in een bus kunnen 50 mensen. Die aantallen ten opzichte van elkaar is natuurlijk echt een enorme klus."
Ook bij de NS was er veel schade, die veel kosten met zich meebracht. Maar de reputatieschade aan het openbaar vervoer was het grootst. "Je wilt ook reizigers niet kwijtraken die vervolgens zeggen 'ook het omreizen is druk, weet je wat, ik koop een tweedehands auto'. Dat is natuurlijk het allerlaatste wat we willen." Ook moesten er bussen ingehuurd worden. "En dat is dan ook een kwestie van wie is verantwoordelijk voor de schade? Dus daar vinden nu met allerlei juristen gesprekken over plaats van 'wie gaat de rekening van de bussen betalen?"
Netbeheerder Liander laat weten enkele miljoenen euro's schade te hebben overgehouden aan de stroomstoring, net als spoorbeheerder ProRail. Ook bij TenneT is het schadebedrag hoog: zo'n 10 miljoen euro. "Behoorlijke schade", zegt Eefje van Gorp van TenneT.
Bij de hoogspanningsverbinding tussen Dronten en Lelystad is ook nog niet alle schade verholpen. Op een aantal plekken moeten nieuwe kabels in de hoogspanningsmasten getrokken worden. Begin 2024 hoopt TenneT klaar te zijn.
De vuurbal boven het spoor
Op het moment dat de stroom oversloeg op de Hanzelijn, reed machinist Richard Saedt een trein naar Lelystad toe. Hij zag een hoop rook en maakte foto's van een vuurbal op het spoor. Donderdag lees je zijn verhaal in het tweede deel van de serie 'De Schakelaar'.
Heb jij een tip of verbetering? Stuur de redactie van Omroep Flevoland een bericht op 0320 28 5050 of stuur een mail: rtv@omroepflevoland.nl!
gerelateerde artikelen
-
Snelweg A6 bij Lelystad was een uur dicht vanwege werk aan hoogspanningskabels
LELYSTAD • Di 19 november • Dinsdag 19 novemberDe snelweg A6 was dinsdagochtend een uur afgesloten bij Lelystad vanwege werkzaamheden aan hoogspanningskabels. Het gaat om het stuk tussen de Ketelbrug en de afslag Lelystad Noord. De werkzaamheden v...
-
Nieuwe kabels hoogspanningsverbinding bij Maximacentrale na kortsluiting
LELYSTAD • Vr 18 oktober • Vrijdag 18 oktoberTenneT hangt vanaf volgende week nieuwe kabels in de hoogspanningsmasten ter hoogte van de Maximacentrale in Lelystad. Het zijn de laatste herstelwerkzaamheden aan de hoogspanningsverbinding tussen Le...
-
Na mega stroomstoring is TenneT nog steeds druk met hoogspanningskabels
FLEVOLAND • Di 13 februari • Dinsdag 13 februariEen grote vuurbal, rokende hoogspanningskabels, meerdere branden en chaos op wegen en het spoor. Bijna 1,5 jaar geleden vond er een grote stroomstoring plaats in Flevoland en nog steeds wordt er hard...
recent nieuws
-
Almeerder verloor beide benen, maar behoudt passie voor sport
ALMERE • Zo 22 december • Zondag 22 decemberHij verloor twee benen bij een ernstig ongeluk en een arts waarschuwde hem dat hij mogelijk nooit weer zou kunnen lopen. Maar nu, vijf jaar later, loopt, rent en fietst Almeerder Klaas Talma weer. En...
-
Leden Fish Potato Run lopen estafette naar het Glazen Huis in Zwolle
EMMELOORD • Zo 22 december • Zondag 22 decemberElf bestuursleden van de Fish Potato Run en twee andere hardlopers hebben 2600 euro opgehaald voor 3FM Serious Request. Ze gingen zondag in estafette van de atletiekbaan in Emmeloord naar het Glazen H...
-
Vredeslicht en lichtjestour in Dronten zorgen voor hoop en blijdschap
DRONTEN • Zo 22 december • Zondag 22 decemberTrekkers met knipperende kerstlampjes, sterren en sneeuwpoppen op de trekhaak, ze zorgden zaterdagavond voor veel blije gezichten langs de route van de traditionele lichtjestour in Dronten. Voordat de...
